ГлавнаяОбществоЖиття

На ЧАЭС начали возводить арку нового саркофага

Сстроительство конфайнмента продвинулось еще на шаг

На ЧАЭС начали возводить арку нового саркофага
Фото: http://chernobil.info

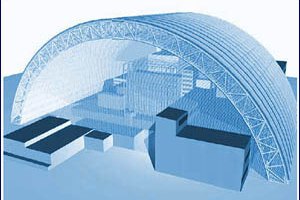

На Чернобыльской АЭС 24 ноября выполнили первый подъем восточной части арки нового саркофага «Укрытие».

Как говорится в сообщении ЧАЭС, возведение части арки весом 5300 тонн на 22 м стало очередным достижением в строительстве нового безопасного конфайнмента.

Всего для восточной части арки будет выполнено три подъема.

Подъемные операции выполняются с помощью 40 тросовых гидравлических домкратов, которые размещены на 10 подъемных башнях, каждая высотой 45 м.

До первого подъема арки был выполнен "огромный объем подготовительных работ", отмечают на ЧАЭС - территорию очистили от деревьев, кустарников и строительного мусора, вывезли более 57,7 тыс. кубометров технологических материалов и твердых радиоактивных отходов, построили фундаменты арки и подъемных башен, а также платформу монтажной зоны площадью 57,7 тыс. кв. м.

Напомним, 26 апреля 2012 года начались монтажные работы по возведению арки нового конфайнмента над разрушенным 4-м энергоблоком Чернобыльской атомной электростанции.

В контракт с генеральным подрядчиком - концерном Novarka - заложена сумма 935 млн евро. Часть средств на строительство нового конфайнмента - 550 млн евро предоставили страны-доноры чернобыльского фонда "Укрытие", распорядителем средств является ЕБРР.

Читайте главные новости LB.ua в социальных сетях Facebook, Twitter и Telegram
